【京阪】中之島線延伸は本当に実現するの?3つの条件を鉄道員が解説

鉄道
スポンサーリンク

こんにちは。けたろうです🚃

事業費660億円、費用便益比1.1〜1.2——この数字が公式に発表されたことで、京阪中之島線の九条延伸計画が大きく前進しました。2030年着工・2037年開業を目標に掲げるこの計画、本当に実現するのでしょうか。鉄道会社に勤める立場から、数字の意味と実現条件を本音で解説します。

けたろう

✍️ この記事を書いた人

けたろう|鉄道会社 総合職
運転士 → 輸送指令員 → ダイヤ作成部署(現職)
鉄道現場のリアルや趣味の資産運用の記事を分かりやすく書いていきます!

📋 この記事でわかること

  • 事業費660億円・B/C1.1〜1.2の数字が意味することを鉄道会社員目線で読み解く方法
  • 2030年着工・2037年開業目標の具体的なスケジュールと実現を左右する3つの条件
  • 延伸後に大阪の鉄道ネットワークがどう変わるかの全体像が一目でわかる比較表
スポンサーリンク

京阪 九条延伸とは?2037年開業目標の計画全体像

京阪中之島線は、2008年に開業した大阪の都心部を走る地下路線です。京阪本線の天満橋駅から中之島駅までの3.0kmを結んでいます。現在の終点・中之島駅からさらに西へ約2.1km延伸し、大阪メトロ中央線・阪神なんば線が交わる九条駅(仮称)まで繋げる——これが「九条延伸」の概要です。

項目 内容
延伸区間中之島〜(仮称)九条 約2.1km
建設方式地下方式
事業費約660億円
需要予測3万人/日
費用便益比(B/C)1.1〜1.2
着工目標2030年秋以降(IR開業後)
開業目標2037年
乗換接続大阪メトロ中央線・阪神なんば線(九条駅)

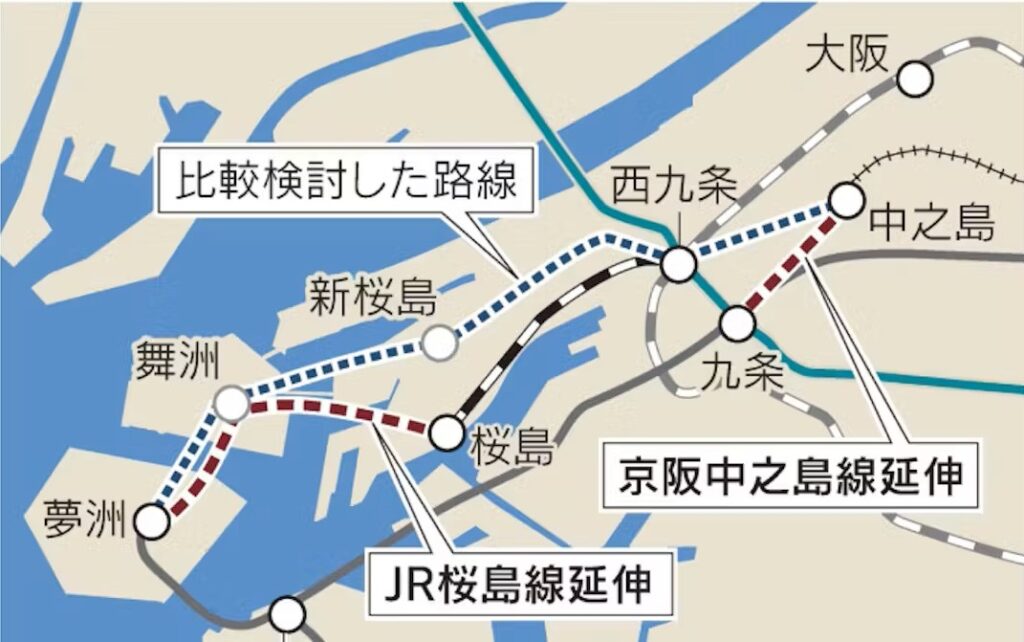

2025年8月、大阪府市が「夢洲アクセス鉄道に関する検討」の結果を公表し、中之島〜九条ルートが優位であることを正式に確認しました。これが現在の計画を大きく前進させた転換点です。

なぜ今、九条延伸が動き出したのか?3つの背景

「延伸の話は昔からあったはず」と思う方もいるでしょう。実は、この計画は一度凍結されていました。再び動き出した背景には、3つの大きな要因があります。

🏨 大阪・夢洲エリアへの旅行はこちら

楽天トラベルで大阪のホテルを探す(無料)

※広告を含みます

①大阪IR(統合型リゾート)の開業

2024年9月、夢洲IRの事業者が解除権を放棄する方針を示しました。これにより、IR開業に向けた確実性が大幅に高まり、京阪としても「延伸すれば需要が見込める」と判断できる状況になりました。IR客は九条駅で大阪メトロ中央線に乗り換えて夢洲へアクセスできます。

②なにわ筋線との相乗効果

中之島駅は、2031年度開業予定のなにわ筋線との乗換駅となる見込みです。なにわ筋線が開通すれば、新大阪・梅田・関西国際空港方面から中之島へのアクセスが格段に向上します。これにより中之島線の利用客増が期待でき、九条延伸の採算性にも好影響を与えるとされています。

③現在の中之島線が抱える課題

中之島線は開業当初、1日7万2,000人の利用を見込んでいました。しかし現状は約2万7,000人と、予測の4割にも届いていません。単独では採算が取れず、延伸によって路線の価値を高めるしか活路はない——これが京阪の本音でもあります。

⚠️ 現在の中之島線の実態

開業前の需要予測:1日7万2,000人
現在の実際の利用者数:約2万7,000人
予測比:約37%——見込みの4割にも届いていません。

🚃
けたろう

鉄道会社に勤める者として正直に言いますと、「延伸しなければ路線の価値がない」という状況は、業界内でかなり深刻に受け止められています。中之島線は開業時に大きな期待をかけて整備されたのに、利用者が伸び悩んでいる。公開情報から読み取れる内側の論理として、延伸は事実上「必須の一手」です。

費用便益比1.1〜1.2は合格点か?鉄道会社員が本音で採点

今回の計画で最も注目すべき数字が「費用便益比(B/C)1.1〜1.2」です。B/Cとは、工事に投じる費用に対してどれだけの社会的便益(移動時間短縮・旅客増・経済波及効果など)が生まれるかを示す指標です。B/Cが1.0を超えれば「投資する価値がある」と判断されます。

B/C値 評価 事例
1.5以上優良(採択しやすい)都市部の大規模路線など
1.1〜1.4可(補助前提で可能)京阪 九条延伸(1.1〜1.2)
1.0〜1.09ギリギリ(要精査)地方の中規模路線整備など
1.0未満不採択(原則NG)採算困難な過疎路線整備など
🚃
けたろう

ダイヤ作成の仕事をしている立場で言うと、B/C1.1〜1.2というのは「かろうじて合格ライン」に乗ったという数字です。IR・なにわ筋線という追い風がなければ、このB/Cすら下回っていたはず。この計画は「条件が揃って初めて成立する」という性質の事業だと公開情報から読み取れます。

📌 ポイント

B/C1.0超え=「社会的に意味がある投資」。しかし660億円の建設費を誰がどの割合で負担するか——この費用分担交渉が、実質的な「最大の関門」です。

京阪 九条延伸が動く3条件——鉄道員の判定は?

条件①:IRの確実な開業

着工の前提はIR開業(2030年秋)です。IRが延期・縮小となれば、需要予測3万人/日の前提が崩れ、計画自体の見直しを迫られます。

条件②:費用分担スキームの合意

事業費約660億円の国・大阪府・大阪市・京阪の負担割合が未確定です。都市鉄道の新線整備では「上下分離方式」(国1/3・地方公共団体1/3・事業者1/3)が採用されるケースが多く、同スキームが適用されるかが焦点です。補助スキームの確定が「2030年着工」の前提条件です。

条件③:なにわ筋線との相乗効果の具体化

なにわ筋線(2031年度開業予定)が計画通り開業し、中之島での乗換需要が実際に発生することが、中之島線の収益改善に直結します。

⚠️ 注意

2030年着工・2037年開業はあくまで「目標」です。IRの進捗・補助金スキームの交渉・なにわ筋線の動向次第では、スケジュールが後ろ倒しになる可能性があります。

延伸後の大阪鉄道ネットワーク——何が変わるのか

出発地 ルート(延伸後) アクセス向上のポイント
京都・枚方・守口京阪本線→中之島線→九条→メトロ中央線→夢洲乗換1回でIR直結
新大阪・梅田方面なにわ筋線→中之島→九条→メトロ中央線→夢洲関西空港からのアクセス強化
神戸・尼崎方面阪神なんば線→九条(乗換)→メトロ中央線→夢洲阪神沿線からの広域アクセス

スケジュールの全体像——2026年から2037年までの流れ

時期(目安) 主な動き
2025年8月大阪府市が中之島〜九条ルートの優位性を公式確認・試算公表
2026〜2029年費用分担交渉・詳細設計・環境影響評価等の手続き
2030年秋以降IR開業、着工開始(目標)
2031年度なにわ筋線開業予定(中之島で乗換可能に)
2033〜2034年(最速)工期約4年の場合の最速開業シナリオ
2037年開業目標年(公式)

📌 ポイント

京阪の平川社長は「工期は約4年」と述べており(2026年5月時点)、着工が2030年秋なら最速で2034年開業も視野に入ります。2037年という公式目標は、遅延リスクを考慮したバッファを含んだ数字とみるのが自然です。

よくある質問

Q. 京阪中之島線の九条延伸は本当に実現しますか?

A. 2025年8月に大阪府市が費用便益比1.1〜1.2という試算を公表し、中之島〜九条ルートの優位性が確認されました。ただし、IRの確実な開業・費用分担スキームの合意・なにわ筋線との相乗効果の3条件が揃うことが前提です。現時点では「実現の可能性が高まった段階」といえます。

Q. 九条延伸の事業費660億円は誰が負担するのですか?

A. 費用分担の詳細はまだ確定していません。都市鉄道の新線整備では、国・地方公共団体・事業者がそれぞれ1/3ずつ負担する「上下分離方式」が採用されるケースが多く、同様のスキームが適用されるかが今後の交渉のポイントです。

Q. 延伸後、九条駅でどの路線に乗り換えられますか?

A. 大阪メトロ中央線(夢洲・コスモスクエア方面)と阪神なんば線(神戸方面)への乗換が可能になる予定です。特に大阪メトロ中央線経由で夢洲IRへ1回乗換でアクセスできる点が最大のメリットです。

Q. 現在の中之島線はなぜ利用者が少ないのですか?

A. 開業前の需要予測は1日7万2,000人でしたが、現状は約2万7,000人と大幅に下回っています。主な原因は「接続の不便さ」で、各駅が近隣の地下鉄駅と地上を経由しないと乗り換えられない構造にあります。なにわ筋線との接続で改善が期待されています。

Q. 費用便益比(B/C)とは何ですか?

A. 公共事業に投じた費用に対して、移動時間短縮・旅客増加・経済波及効果などの便益がどれだけ生まれるかを示す指標です。1.0を超えると「社会的に投資する価値がある」と判断されます。今回の1.1〜1.2は合格ラインを超えており、補助を前提とした事業化の根拠となります。

✅ 鉄道会社員が出す結論

B/C1.1〜1.2は合格点。でも「3条件が揃わなければ動かない」計画です。IR・なにわ筋線・費用分担——この3つを2026年以降もウォッチし続けることが大事です。

🚄 大阪・夢洲への旅行計画はこちら

楽天トラベルで大阪のホテルを探す

※広告を含みます

まとめ

  • 🚃 延伸区間は中之島〜九条(約2.1km)、事業費約660億円、開業目標2037年
  • 📊 費用便益比1.1〜1.2は「合格ラインを超えた」数字だが、補助金スキームの合意がなければ動かない
  • 🔗 IR開業・なにわ筋線・費用分担の3条件が揃って初めて実現する計画

大阪の都市交通が大きく変わる節目の計画です。今後の動向をぜひウォッチし続けてください。それでは、またお会いしましょう!
